日期:2020-12-30 05:28:20 作者:招商局重工(江苏)有限公司2号船坞项目顺利进展-江苏海宏建设工程有限公司
2#船坞项目部 罗同
招商局重工(江苏)有限公司位于江苏省海门市海太汽渡上游1300米,水路至南通港约37公里,至上海吴淞口约60公里,陆路距南通市区约52公里,占用长江岸线总长约1公里,南侧为长江。招商局重工(江苏)有限公司2号船坞项目位于招商重工厂区东南部,招商重工1号坞下游侧,与1号坞中心线距离为238.1m,占用长江岸线约112m,由我公司总包承建。
本项目建设主要内容有10万GT船坞一座、坞口上下游驳岸及总组平台等结构,以及与之配套的港池与航道疏浚,水工建筑的物主要尺度概述如下:
(1)2号船坞主体包括坞口、泵房、坞墙、底板等,平面尺度为400×39.8(49.8)×15.5m,坞顶标高+7.00m(吴淞高程,下同),坞口门槛标高-7.40m,污室底标高-8.50m,坞口前沿泥面标高为-8.90m;总组平台平面尺度为400×46m,总组平台重载区长为201×20m以及131×10,面标高+7.00m。
(2)坞口东西两侧驳岸坞口东西两侧驳岸长度分别为64.3m(含泵房前沿)、87.3m(含坞墩),驳岸顶标高+7.00m,前沿设计泥面标高:船坞西侧驳岸-6.90m;东侧驳岸-7.3~-3.2m。
(3)防汛墙分固定和活动两种,顶标高皆+9.70m。固定防汛墙长约91m,活动防汛墙长约161m。
本项目自2019年12月26日起开始施工准备工作,先后开始坞口围堰工程、桩基工程、降水工程、土方开挖工程、喷射护坡工程、坞墙扶壁工程、坞室底板工程、坞口工程、土方回填工程等。
坞口围堰采用斜坡式土围堰,东侧围堰接岸段由于场地限制,采用双排钢板桩围堰。外坡设置干砌块石护面及护底块石,外坡坡比1:2;堤芯采用当地粉砂及充填袋装砂。围堰堤芯设置防渗墙。防渗墙采用热轧钢板桩。双排钢板桩围堰结构宽度为12m,内、外排钢板桩型号为HRSPU-2410型;内排钢板桩长25m,外排桩的桩长为22.0m;拉杆规格为Ф60@1500mm,材质为Q345。围堰内回填中粗砂。
桩基础是整个工程醉为重要的一环,它相当于人的双腿,靠它来支撑着船坞造船时的所有重量,自1月8日起第一根试验桩的打桩开始,整个项目也正式启动,船坞坞墙采用PHC600承压桩,单根桩承受极限荷载约450T;坞室底板采用抗浮设计的PHA抗拔桩,除了承受490T极限抗压荷载,还要承受120T的上拔力。船坞主体部分的桩基工程于2020年8月31日已经全部按要求完工,共计施工PHA桩7.4万m、PHC桩3.5万m,首尾连起来总长度超过110km,直线距离可以从船坞施工现场连到上海南汇。
根据施工工艺流程和总体施工进度安排,坞室沉桩完成1/3后,降水深井施工开始进行,对本工程有影响的地下水类型主要为潜水,主要受大气降水及地下水的补给。拟建场区邻近江边,长江水的潮汐对地下水位也有一定的影响。降排水包括四个方面:墙后深井降水(维持边坡稳定);坞室、坞口基坑深井降水;轻型井点抽排水;基坑及周边的明排水。基坑及墙后降水均采取深井降水,降水工程自4月26日起开始施工,平均约每300m2设置一口深井,按照方案施工完成255口深井,累计已抽排基坑降水约4万m3,用30T大货车得拉1400车。
本工程坞室采用大开挖建造方式,土方开挖是本工程的一个关键工序,土方开挖在深井完成15~20天后开始。自5月25日开始土方开挖,目前完成开挖总量80万m3,喷坡4万m2,挖出的土方量能把一个标准足球场堆高近200m。

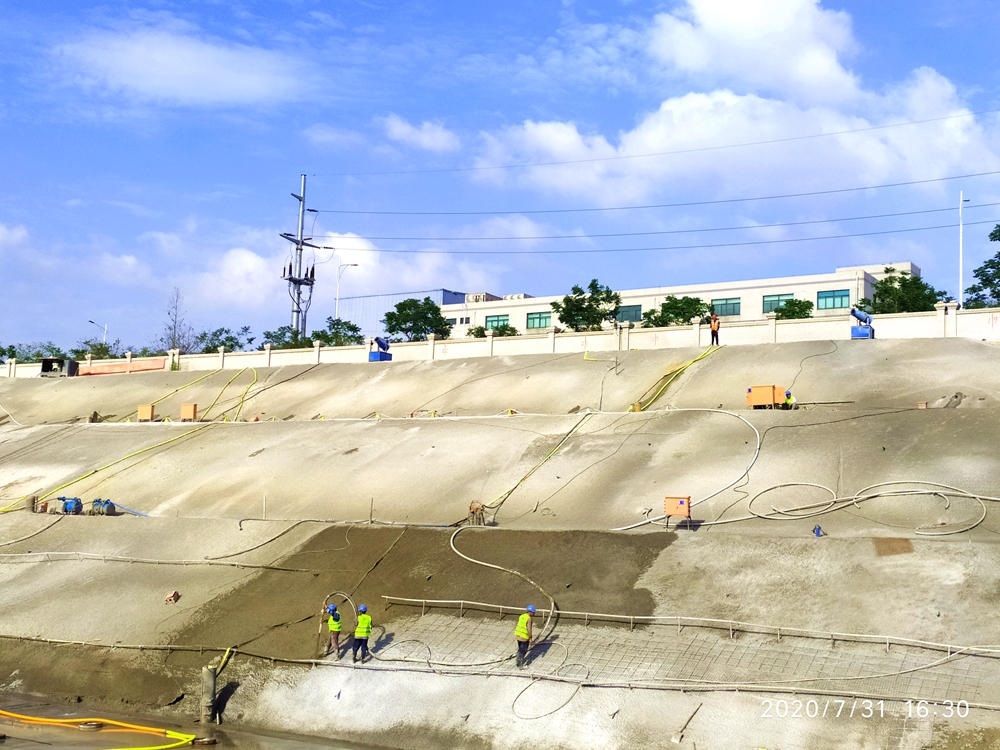

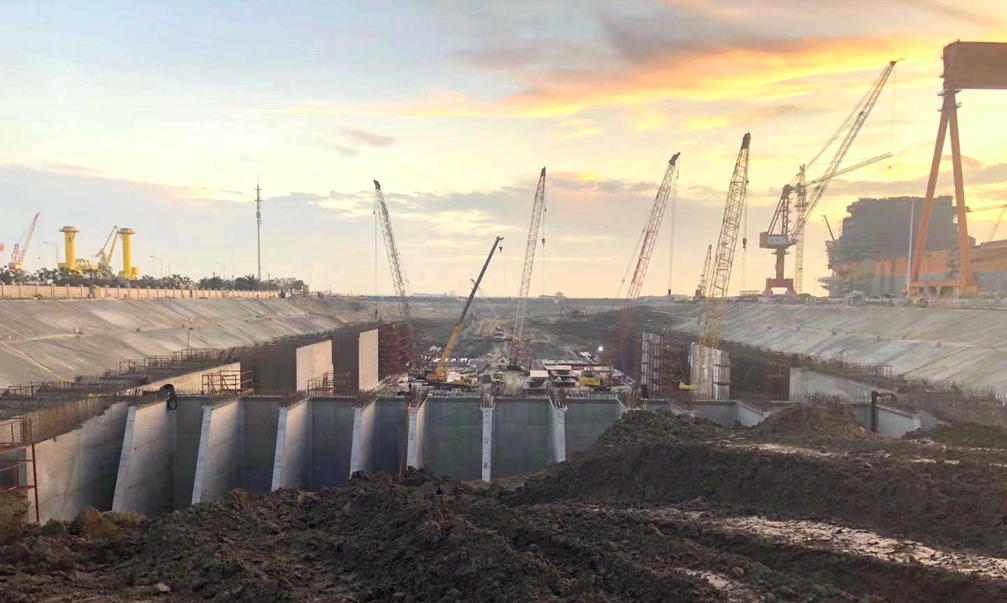

船坞的三边坞墙结构采用低桩扶壁结构,主要分为坞墙底板、墙身和胸墙三个主要部分。坞室底板采用桩基上的现浇钢筋混凝土大板结构,坞室底板纵向长400m,纵向分缝与坞墙一致,底板分块间距一般为40m和20m。底板横向分为中板和边板,共3块。在近300名参建人员的共同努力下,7月31日第一块扶壁底板顺利完成混凝土浇筑,9月30日第一块扶壁墙身浇筑作业也顺利完成,结构主体的施工全面展开,至今4个月的时间坞室完成钢筋量约3700T,混凝土24700m3,坞口完成钢筋量500T,混凝土量6100m3,为回填作业、胸墙、驳岸和总组平台施工赢得了时间。
现在的艰辛磨砺会成就明日的灿烂辉煌,如今的风霜雪雨奠基今后的魅力蓝图,我们项目部会继续发扬海宏公司严谨、包容、发展、创新的企业精神,为2号船坞付出所有的精力与热情。
